Как осуществить ввод электричества в дом
В обязанности сетевой организации, указанные в ТУ, входит работа по подведению электричества к участку. Точка присоединения будет находиться в пределах 25 метров от участка. Далее забота по электрификации дома ложится на плечи его владельца. Собственник самостоятельно решает, как подключить свет на даче, участке ИЖС: по воздушной линии или проложив кабель в земле.
Ввод кабеля в дом должен осуществлять мастер, имеющий допуск к работе с электросетями. Поручить работу можно той же сетевой организации или коммерческой компании. Монтаж и материалы оплачивает хозяин участка. Стоимость ввода колеблется в пределах 40–60 тысяч, если нанят специалист из СО, или 20–30 тысяч рублей, если доверить работу коммерсантам.
Материалы и приборы для монтажа
Все компоненты электросистемы дачи нужно подготовить заранее:
- Силовой кабель и крепеж к нему.
- Негорючая подложка под распределительный щит с прибором учета расхода электроэнергии, устанавливаемый на столбе.
- Распределительный щиток.
- Защитные автоматические выключатели.
- УЗО.
- Прибор учета расхода электроэнергии — электросчетчик.
- Инструменты для монтажа.
- Щупы и приборы для измерения напряжения, сопротивления и иных необходимых в процессе работы параметров электросети.
Важно: автоматы и УЗО подбираются исходя из номинального напряжения и максимального рабочего тока, в противном случае они не будут выполнять защитную функцию
Подвести ток от распределительного щитка на столба к дому рекомендуется при помощи воздушной линии самонесущим изолированным проводом (СИП). Такой способ дешевле и быстрее других.
Учитывая, что минимальное поперечное сечение жил СИП —16 мм², не понадобятся дополнительные расчеты сечения токонесущей жилы. Среднестатический загородный дом можно запитать через такой провод — он выдерживает нагрузку, даже если все бытовые электроприборы в доме окажутся включенными одновременно.
Монтажом СИП от точки присоединения к распределительному щитку, установленному в доме или на участке, завершается работа по подключению дачи к электросетям.
После оформления земельного участка в собственность необходимо решать вопрос его подключения к электросетям. Желательно, чтобы эти работы были выполнены до момента постройки дома.
Первое, что необходимо сделать: выяснить, как далеко от участка находятся линии электропередач. Для этого необходимо измерить расстояние от участка до ближайшей опоры ЛЭП по прямой линии. Если это расстояние меньше 300 метров в городской черте или 500 метров за пределами города, при стандартной нагрузке подключение обойдется в 550 рублей (не считая технических работ).
Если расстояние больше, нужно подготовиться к дополнительным затратам. Стоимость проведения электролинии ляжет на плечи заказчика.
Что указывают в заявке?
Форма обращения определена в приложении 7 к вышеуказанному постановлению Правительства.
В заявке указываются:
- паспортные данные будущего абонента;
- в связи с чем нужно осуществить технологическое подключение (строительство, увеличение объема мощности и пр.);
- название энергопринимающих устройств для подсоединения (чаще всего указывают «электроустановка жилого дома»);
- максимальная мощность энергоустановки (не боле 15 кВт для потребителей – физических лиц);
- категория надежности электроустановки (не всегда известна, чаще всего определяется в процессе технологического присоединения);
- срок введения объекта в эксплуатацию;
- организация, которая будет являться поставщиком электроэнергии.
Оформление документов
Как такового сбора пакета документации не предусматривается. На основании заявки от владельца участка сетевая организация выдает ТУ с прописанными обязательствами для заявителя и СО, согласно которым:
- заявитель выполняет работы в пределах границ участка;
- сетевики занимаются работами до границ участка, в том числе урегулируют отношения с третьими лицами и иными инстанциями.
То есть, энергетическая компания решает проблему, как провести электричество на участок ИЖС или иной вид земельного участка от ближайшей линии электропередач, а собственник выполняет ввод в дом.
Заявка в сетевую компанию на технологическое присоединение
Собственник должен знать, какие документы нужны для подключения электричества на участок и куда их подавать.В ближайшую районную электрическую сеть направляется письмо-заявка о выдаче техусловий на подключение с указанием:
- Ф. И. О. и паспортных данных заявителя;
- местонахождения земельного участка;
- предполагаемой максимальная мощности.
Приложения к заявке:
- план расположения объекта на местности (кадастровая карта);
- проектная схема электросети заявителя, подразумевающая расположение на участке строений и инженерных коммуникаций;
- копия правоустанавливающих документов заявителя — свидетельств о собственности на земельный участок и дом.
В течение 15 дней энергетики подготавливают и направляют заявителю типовой договор с приложенными техусловиями (ТУ) и перечисленными мероприятиями по ТП. В течение месяца с момента получения договора заявитель обязан его подписать.
Внимание: если заявитель не успеет за 60 дней перенаправить подписанные документы обратно в СО, его заявка будет аннулирована
Разработка проекта
Как только договор подписан, можно приступать к проектированию системы электроснабжения участка. Составление проекта требует специфических знаний. Отсутствие опыта проектных работ — повод обратиться к специалистам-проектировщикам систем электроснабжения.
В качестве исполнителя можно выбрать как независимое проектное бюро, так и сетевую организацию.
Важно! Выбор компетентного проектировщика — гарантия получения грамотного проекта и его дальнейшего согласования в энергетической компании, требующей соблюдения норм и стандартов в готовых расчетах
Согласованный проект является прямым указанием к проведению работ по монтажу. Отклоняться от него нельзя, чтобы потом ничего не пришлось переделывать.
Для справки: индивидуальный проект не обязателен для заявителей при подключении мощности до 15 кВт, если технологическое присоединение объекта осуществляется к электрическим сетям классом напряжения до 20 кВ включительно.
Альтернативные источники электропитания
Если протянуть провод от столба к участку невозможно, можно использовать такие средства:
- Солнечные батареи. Применяются для электроснабжения и отопления дома. Система состоит из 2 модулей общей мощностью 1,25 кВт. Этого достаточно для работы маломощных приборов. Получать энергию в темное время суток или пасмурную погоду невозможно.
- Ветряные установки. Работают в любое время суток, однако зависят от погодных условий. Ветряного генератора мощностью 3-5 кВт достаточно для электроснабжения участка средней площади. Недостатками считаются высокий уровень шума, высокая стоимость (от 90 тыс. руб.).
- Водяные генераторы. Могут использоваться при наличии вблизи реки. Зимой течение замедляется, из-за чего получить нужное количество энергии становится невозможно. Кроме того, перед использованием устройства нужно оформить разрешение.
- Геотермальные генераторы. Используют пар для выработки энергии. Для их установки необходимы геотермальные источники, которых нет в большинстве регионов.
С помощью указанных средств проводят электричество на пустой участок или в жилые помещения. Это помогает сэкономить на электричестве, сделать дом независимым от общей сети.
Порядок процедуры
Процедура подключения электричества на участке начинается с взаимодействия с энергоснабжающей компанией.
Способы обращения и подачи документов существуют следующие:
После проверки всех документов и получения разрешения на подключение к электросетям происходит заключение договора на техприсоединение. В договоре четко оговорены сроки, в которые осуществляются монтажные работы и подключение оборудования. Как правило, энергосбыт указывает срок до 6 месяцев. Чаще всего срок зависит от расстояния, на которое потребуется протянуть провода.
Если столб расположен в непосредственной близости, подрядчик, как правило, укладывается в 1-2 месяца. Если точка подключения находится далеко, то срок работ растягивается. Кроме того, следует учитывать погодные условия и время года: зимой установка новых столбов не производится. К договору прикладываются технические условия, после реализации которых начинается этап монтажа оборудования.
На этом этапе производится установка счетчика, вводно-распределительного устройства (ВРУ) и прокладываются кабели до ближайшего столба ЛЭП или иной точки подключения. Все работы осуществляются в строгом соответствии с техническими условиями.
Специалисты сбытовой организации произведут проверку соответствия, после чего выдадут ряд документов. В первую очередь получают акт ввода. Он выдается после опломбирования счетчика и проверки соответствия ВРУ.
Еще один документ — акт соответствия техническим условиям, выдается после проверки соответствия оборудования всем заявленным требованиям. Напоследок получают акт разграничения балансовой принадлежности, который разграничивает ответственность между собственником и сбытовой компанией.
После подключения электрики и получения всех актов заключается договор энергоснабжения дома.
Как получить разрешение на подключение электричества
Порядок действий одинаков, хотите вы подключить участок земли без строения или постройку постоянного (частный дом) или временного проживания (дача). Для начала находите адрес энергосбытовой кампании вашего района. Проще это сделать по интернету написав в поисковой строке «адрес энергосбытовой кампании» и добавить название района. Бывают ситуации, когда участок стоит на границе зон обслуживания двух организаций энеросбыта. Тогда заявка подается в ту, чей столб стоит ближе.
Провести свет в частный дом или на участок можно при наличии технических условий. Выяснить это можно в энергопоставляющей организации вашего района
По найденному адресу отправляют заполненную заявку и пакет документов. В каждом районе перечень документов может немного отличаться, но в основном нужны будут:
- Заявка на подключение (одна из форм и образец заполнения приведены на фото ниже).
- Ксерокопию паспорта, данные которого указаны в заявке.
- Копия свидетельства о праве на собственность.
- Ксерокопию ИНН.
- Перечень всех энергопотребляющих устройств, которые будут подключаться к сети с указанием их мощности.
- Расчет нагрузки.
- План участка и дома в масштабе, на котором указать расположение ближайших столбов электросети. Если на участке или около него есть трубопроводы (газ, водопровод, канализация и т.п.) они обязательно должны быть на плане. На плане дома указать места, где будут установлены электроустановки.
Подать документы можно по почте или лично. Если вы решили принести заявку лично, зайдите в приемную к секретарю, подайте заполненную заявку на подключение в двух экземплярах со всеми документами, на втором (он останется вам) попросите поставить дату принятия документов. При таком способе подачи, вам точно ответят в течение положенных законодательно 30 дней.
Пример заполненной заявки на подключение электричества к участку
Можно отправить заявку по почте. В этом случае ждать нужно примерно 45 суток, учитывая время на доставку почты. Если ответа нет, посылайте запрос вторично или поезжайте и подавайте лично. Такое бывает нечасто, но встречаются и такие ситуации: письмо где-то потеряли, засортировали и т.п.
На фото приведен пример заполненой заявки. Это только один из образцов, формы меняются не реже одного-двух раз в год, так что вам нужно будет найти действующий на данный момент тип бланка и заполнить его.
Что будет в ответе
В письме от «Энергосбыта» вам придет два экземпляра договора по подключению к электросети, подписанных представителями кампании, и «Технические условия на подключение» (ТУ).
Вам нужно внимательно вчитаться в то, что вам прислали, если вас все устраивает, подписываете договор и один экземпляр передаете обратно.
Перед подписанием договора внимательно его прочтите
В договоре прописан срок подведения электричества к участку. Стандартно там стоит 6 месяцев. Этот максимальный срок, отведенный законодательно на выполнение всех работ. По факту, срок подключения сильно зависит от того, на каком расстоянии находится столб от участка. Для городских условий «рядом» означает на расстоянии не более 300 метров, для сельской местности — менее 500 метров.
Если расстояние в этих пределах, вам могут подключить быстрее — через пару месяцев. Если далеко — срок может быть намного больше, чем полгода. Хотя по прошествии этого срока вы можете предъявлять претензии. Независимо от того, когда вам подключат электричество на участок, начинаете стройку тогда, когда вам удобно.
Иногда в договоре стоит расплывчатая формулировка, без указания даты. Например, такая: «Подключение участка №…будет произведено в течение 6 месяцев, но при условии модернизации или ремонта (постройки) понижающей трансформаторной подстанции». Подписав договор, содержащий примерно такой или похожий текст, ждать вы можете годами: пока организация начнет постройку или модернизацию подстанции. Только после этого вам в течение 6 месяцев ваш участок могут подключить к электросети.
Это интересно: Безопасность при электромонтаже
Требования к электрооборудованию
Устройства, используемые для электрификации участка, должны соответствовать нормам безопасности.
К счетчикам
Технические средства учета электроэнергии, устанавливаемые на дачных участках, должны соответствовать ГОСТ 6570-96. Сила тока счетчика для жилых помещений составляет 30 А, класс точности — 2. Эти требования учитывают при покупке прибора. Для частных домов и коттеджей предназначены устройства на 50 А. Важным критерием считается фазность электрической сети.
К ВРУ
Устройство представляет собой щит с набором оборудования, необходимого для управления электросетями, защиты от скачков напряжения и повышенных нагрузок. ВРУ включает вводный кабель, системы аварийного отключения, УЗО, заземление.
Подсоединяемый к щитку провод закрывают гофрированной трубой. Кабель выбирают с учетом требований к фазности, мощности, защищенности от влаги. Автоматы, УЗО и другие компоненты выбирают в соответствии с предполагаемой нагрузкой. Элементы щита не должны взаимодействовать с металлическими частями дома.
Документы
Для того чтобы оставить заявку на подключение к электросети участка, нужно лично посетить офис компании и подать пакет документов вместе с заполненным бланком заявки на подключение. Форму бланка можно получить как непосредственно в офисе компании, так и на официальном сайте электроснабженца. Сегодня некоторые компании предлагают своим клиентам возможность удалённой подачи документов и заявления по средствам электронной почты или онлайн-сервиса.
К заявке необходимо будет прикрепить следующий набор документации:
- Документы, свидетельствующие о праве собственности на подключаемый участок;
- План электроснабжения;
- Паспорт заявителя и доверенность, если подачу заявки осуществляет доверенное лицо.
Касаемо плана электроснабжения, стоит разобраться, что это и где его оформить. Как правило, компания, предоставляющая услуги электроснабжения, имеет контакт с подведомственными службами, у которых есть лицензия на проведение подобных работ и оформление плана электрификации. Стоит заблаговременно поинтересоваться у электроснабженцев, в какую организацию стоит обратиться.
Давайте рассмотрим, какие документы понадобятся собственнику для подключения электроснабжения на участок, когда все предварительные мероприятия, связанные с установкой оборудования и прокладкой сети уже проведены:
- Акт о выполнении технологического присоединения;
- Акт разграничения балансовой принадлежности и об эксплуатационной ответственности сторон.
Эти 2 документа выдаёт подведомственная организация, и, получив эти акты, потребитель должен будет обратиться к сетевой компании, для пломбировки установленных приборов учёта и посетить офис электроснабжающей компании для заключения итогового договора.
Нюансы проведения данной процедуры своими руками
Проведение данной процедуры сугубо своими руками не допускается. Основной этап, непосредственно проведение тока к дому, владелец участка может выполнить и сам.
Для этого ему потребуется приобрести в магазине:
- провод;
- гофротрубу;
- зажимы;
- анкерный крюк;
- а также счетчик.
Далее он произведет установку, но за опломбировкой самого прибора ему нужно обращаться к специалистам энергетической компании. Они же утвердят акт ввода оборудования в эксплуатацию.
И те работы, что частные лица могут выполнить собственными руками желательно производить лишь тем, кто обладает надлежащими навыками.
Таким образом, для подключения жилого дома к сети требуется обратиться только в определенную организацию, которая берет на себя проведение электричества на данной территории.
Собственнику потребуется передать либо направить ей заявление на этот счет, сопровождаемое пакетом документов, далее ему отправляется соглашение о проведении таких работ вместе с техническими условиями.
Подписав договор, заявитель. начинает выполнять ТУ, когда он это завершит, компания выполнит непосредственно подключение.
В этой статье будет дан всеобъемлющий ответ на этот вопрос в виде инструкции к действию! Человек, решивший построить дом, дачу или просто использовать земельный участок для каких-то собственных нужд обязательно столкнется с проблемой подключения к централизованным электрическим сетям. Подключить дом, дачу или участок к централизованным электрическим сетям можно как на этапе строительства объекта, так и по его полному завершению.
Для решения этой задачи следует определить мощность потребления, расстояние до ближайшей линии передачи электроэнергии и ее возможности. Если подключение электричества к участку без строений, дому или даче в принципе невозможно, то будет получен отказ без возможности обжалования. В этом случае есть только одна возможность — создание локальной системы электроснабжения на базе генератора любого вида или солнечных батарей!
Как было раньше
С 1 января 2011 года включать в плату за технологическое присоединение затраты сетевой организации по развитию существующих электрических сетей было запрещено. По закону сетевая организация могла получить с подключающегося потребителя денежные средства только за строительство электросетевых объектов от уже существующих электрических сетей до энергопринимающих устройств заявителя (то есть вновь подключающегося потребителя электроэнергии).
Все развитие ранее построенных электрических сетей было возможно только из тарифных источников. Иными словами за модернизацию электросетевого комплекса платили все потребители в рамках тарифов за услуги по передаче электрической энергии, а не конкретный заявитель в процессе его технологического присоединения. Заявитель же оплачивал только “последнюю милю”, то есть вновь создаваемые для его подключения электрические сети, и то далеко не всегда.
При подключении физических лиц до 15 кВт, а это свыше 90% всех подключений, все было просто – дом или участок подключали всего за 550 ₽. Конечно было условие, что от существующих линии электропередачи до границ участка должно быть расстояние по прямой меньше, чем 300 метров в черте города или меньше, чем 500 метров в сельской местности. Но этим условиям подходили практически все заявители.
С 1 июля 2020 года в эту стоимость помимо самого подключения, стала входить установка прибора учета электроэнергии, ведь с этой даты приборы учета постепенно начали переходить на баланс сетевых организаций. А в процессе технологического присоединения учет стали обеспечивать вместо заявителей сетевые организации. При этом стоимость в 550 рублей за техприсоединение пересмотрена не была.
Всё это привело к образованию существенных выпадающих доходов сетевых организаций, которые нужно было компенсировать. С учетом же жесткого контроля за ростом тарифов на услуги по передаче электрической энергии источников компенсации фактически не было.
Методы подключения
Различают два типа подключения электричества к земельному участку:
- прокладка кабеля под землей;

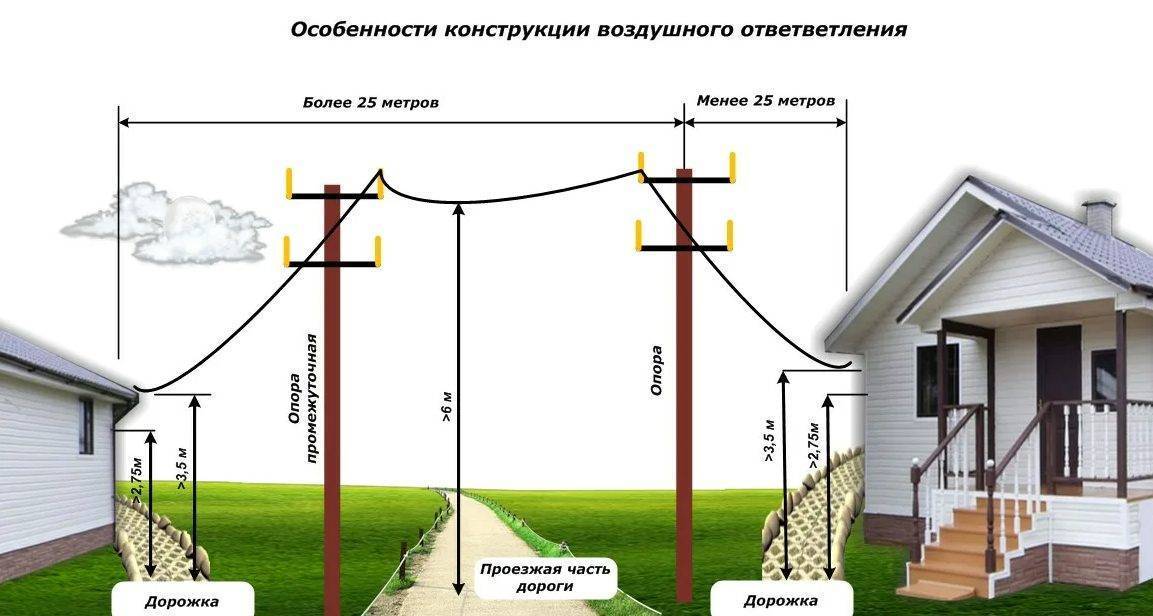

- прокладка по воздуху.
Воздушный способ подключения считается более дешевым способом, так как не требует проведения выкопки траншеи. Недостатки этого способа в том, что при грозе, урагане или других негативных воздействиях погоды может возникнуть обрыв, или провод может запутаться в деревьях или в строительных конструкциях. Для предотвращения таких негативных явлений специалисты рекомендуют подвешивать провода на высоту примерно 15 метров. При подведении проводов к участку необходимо устанавливать провода СИП (самонесущий изолированный провод).
Преимуществом такого провода является наличие токопроводящих жил, полиэтиленовой изоляции и специального троса. Наличие таких элементов придает проводам прочность и стойкость от повреждений. Для воздушного подключения используют большое количество марок кабелей, но чаще всего используется СИП-4. Такой кабель прочно фиксируется с помощью специальных зажимов. Для промежуточного крепления используются фарфоровые изоляторы.
При подключении электричества с помощью подземных траншей требуется большее вложение физических сил и денежных вложений. Для такого подключения требуется проведение земляных работ. Однако преимуществом подземного подключения является обеспечение надежности и безопасности системы, независимость от погодных условий.
Подземный способ включает этапы:
- выкопка рва, который должен быть глубиной примерно 75 сантиметров, то есть обязательно ниже уровня промерзания почвы;
- засыпание кабеля слоем песка (20 сантиметров);
- очистка траншеи от мусора. Обязательно необходимо удалить острые предметы для предотвращения повреждений проводов.
При подземном способе подключения к электричеству используется провод без токопроводящих жил. Чаще всего используется двухфазный кабель, рассчитанный на 220 вольт. В случаях установки оборудования, которое потребляет 380 вольт, устанавливаются трехфазные счетчики и кабели. Под землей провода маскируют гофротрубой для защиты от механического воздействия.
- Проводка кабеля проходит только в сухую безветренную погоду;
- Электрики должны быть экипированы прорезиненными перчатками и обувью.
О документах
Для получения разрешения и дальнейших услуг компании. Нужно обратиться к ней с заявлением на подключение дома с таким набор копий документов:
- паспорт и ИНН (индикационный код налогоплательщика);
- документ на право собственности на недвижимость;
- документ на право владения землей;
- расчеты подключения участка к сети. (В них должны быть подробно указаны, все электропотребляющие устройства, а так же быть проведен расчет потребительской мощности);
- документ, подтверждающий разрешение на строительство. (Если речь идет о доме, которому еще только предстоит быть построенным).
Эти документы отправляться заказным письмом на адрес организации, с которой ведется дело. В частных случаях организация может запросить у заказчика оригиналы того или иного документа. После обработки заявки, специально обученные специалисты конторы, создадут и рассчитают приемлемые технические условия для создания проекта подключения дома.
Разрешение на строительство Источник www.architectdesign.ru
Организация вправе и отказать в присоединении и энергоснабжении участка в том случае, если сеть, к которой заявитель хочет подключиться не подходит по рассчитанной мощности по заданному расчету. Или запрос по проведению работы будет чересчур сложный в исполнении и будет нести сложность для других потребителей той же сети. Например, будет нужно вскрывать асфальт на проезжей части для прерывания траншеи к дому.
В условиях указана основная информация о технических составляющих ввода электричества в дом, а то есть информация о кабеле, который будет проложен от сети к помещению. После описания данных условий можно приступать к подключению участка к электросетям.
Ввод электросети требует нормальной мощности Источник arenda.zz76.ru
Подготовительные мероприятия перед проведением света в жилищную постройку
Процедуру начинают с составления схемы расположения питающих линий.
Для этого используют такие способы:
- чертеж на бумаге с помощью карандаша;
- специальные компьютерные системы.
Предварительно составляют план дома и вспомогательных построек.
Выбор кабеля
Перед покупкой проводов вычисляют расчетную мощность, которую потом делят на напряжение.
Полученную силу тока используют при подборе сечения по таблице:
Сечение, мм² | Сила тока, А | |||||
Открытая укладка | Укладка в 1 трубе | |||||
2 1-жильных | 3 1-жильных | 4 1-жильных | 1 2-жильного | 1 3-жильного | ||
2 | 21 | 19 | 18 | 15 | 17 | 14 |
2,5 | 24 | 20 | 19 | 19 | 19 | 16 |
3 | 27 | 24 | 22 | 21 | 22 | 18 |
4 | 32 | 28 | 28 | 23 | 25 | 21 |
5 | 36 | 32 | 30 | 27 | 28 | 24 |
6 | 39 | 36 | 32 | 30 | 31 | 26 |
8 | 46 | 43 | 40 | 37 | 38 | 32 |
10 | 60 | 50 | 57 | 39 | 42 | 38 |
16 | 75 | 60 | 60 | 55 | 60 | 55 |
25 | 105 | 85 | 80 | 70 | 75 | 65 |
35 | 130 | 100 | 95 | 85 | 95 | 75 |
50 | 165 | 140 | 130 | 120 | 125 | 105 |
70 | 210 | 175 | 165 | 140 | 150 | 135 |
95 | 255 | 215 | 200 | 175 | 190 | 165 |
120 | 295 | 245 | 220 | 200 | 230 | 190 |
150 | 340 | 275 | 255 | — | — | — |
185 | 390 | — | — | — | — | — |
240 | 465 | — | — | — | — | — |
300 | 535 | — | — | — | — | — |
400 | 645 | — | — | — | — | — |
Определение расчетных нагрузок
После составления чертежа приступают к вычислениям. При расчете нагрузки учитывают энергопотребление всех устройств, включая средства освещения. Снизить вероятность перегрузки сети помогает разбивка потребителей на группы. Их формируют с учетом вида оборудования и места его установки. К полученному при расчете нагрузок числу добавляют запас.
Необходимые материалы и инструменты
Для монтажа дачной электропроводки потребуются:
ножницы для резки кабелей;
- набор отверток;
- пассатижи;
- болгарка;
- молоток, зубило;
- нож;
- шпатель;
- рулетка;
- кабели нужного сечения;
- розетки, выключатели;
- приборы учета;
- защитные автоматы, УЗО;
- распределительные коробки;
- крепежные элементы;
- подрозетники.
Выделяемая мощность
Энергоснабжающая организация выделяет определенный объем электроэнергии согласно указаниям Министерства энергетики:
- до 15 кВт;
- от 15 кВт до 150 кВт;
- от 150 кВт до 670 кВт;
- свыше 670 кВт.
Для бытовых нужд выделяется до 15 кВт, независимо от того, какого размера дачный участок и какова площадь дома на нем. Кроме того, лимит может быть установлен и на единовременное потребление электроэнергии: 3–6 кВт·ч. Это значит, что нельзя будет включить сразу несколько энергоемких приборов. При условии поочередной работы бытовой техники такое ограничение не влияет на общее функционирование электросистемы дачного дома.
Шаг первый. Получение технических условий (ТУ) на подключение электроэнергии
Технические условия нужны для того, чтобы определить объемы работ выполняемых как самим абонентом, так и РЭС для подключения абонента к электросетям. Требования, устанавливаемые техническими условиями, обязательно должны находится в соответствии с требованиями местных, государственных или, даже, межгосударственных стандартов.
Проще всего будет получить технические условия по минимальной стоимости, если соблюдаются такие условия:
1. Максимальная расчетная мощность энергопотребления в доме не будет не превышать 15 кВт в час;
2. В черте города до ближайших распределительных щитов с соответствующим классом напряжения расстояние от участка составляет не более, чем 300 метров, и не более 500 метров, в случае расположения дома за пределами городской черты.
Законодательство обязывает электросетевые компании предоставлять технические условия и заключать договоры на подключения к электроэнергии всех абонентов, которые потребляют не более 15 кВт в час, не зависимо от наличия такой технической возможности. В частности, об этом идет речь в правилах, утвержденных постановлением Правительства РФ №861 от 27 декабря 2007 года. При этом, время, отпущенное электросетевой компании на рассмотрение заявки и полное подключение для нового абонента не может превышать шесть месяцами от даты подачи заявления на подключение.
Зачастую электросетевая компания может затягивать сроки или стараться увеличить стоимость своих услуг. По сути, поставщики электроэнергии являются монополистами, поэтому при подозрении на злоупотребление ими своими правами, не лишним будет подключить к процессу местное отделение Федеральной антимонопольной службы или Роспотребнадзора. В этом случае удастся избежать со стороны электрокомпании специального завышения расстояния по прямой до ближайших распределительных объектов электроснабжения и даже опор линий электропередач
Кроме того, важно помнить, что закон ограничивает стоимость полного комплекса услуг по подключению нового абонента, а не каждой услуги в отдельности. Дополнительно надо отметить, что существует множество компаний-посредников которые занимаются подключением новых абонентов к электросетям. Стоимость их услуг может достигать более 10 тысяч рублей
При самостоятельном подключении эти деньги можно сэкономить, однако подключение дома к электроэнергии без посредников будет более долгим и сложным
При самостоятельном подключении эти деньги можно сэкономить, однако подключение дома к электроэнергии без посредников будет более долгим и сложным.

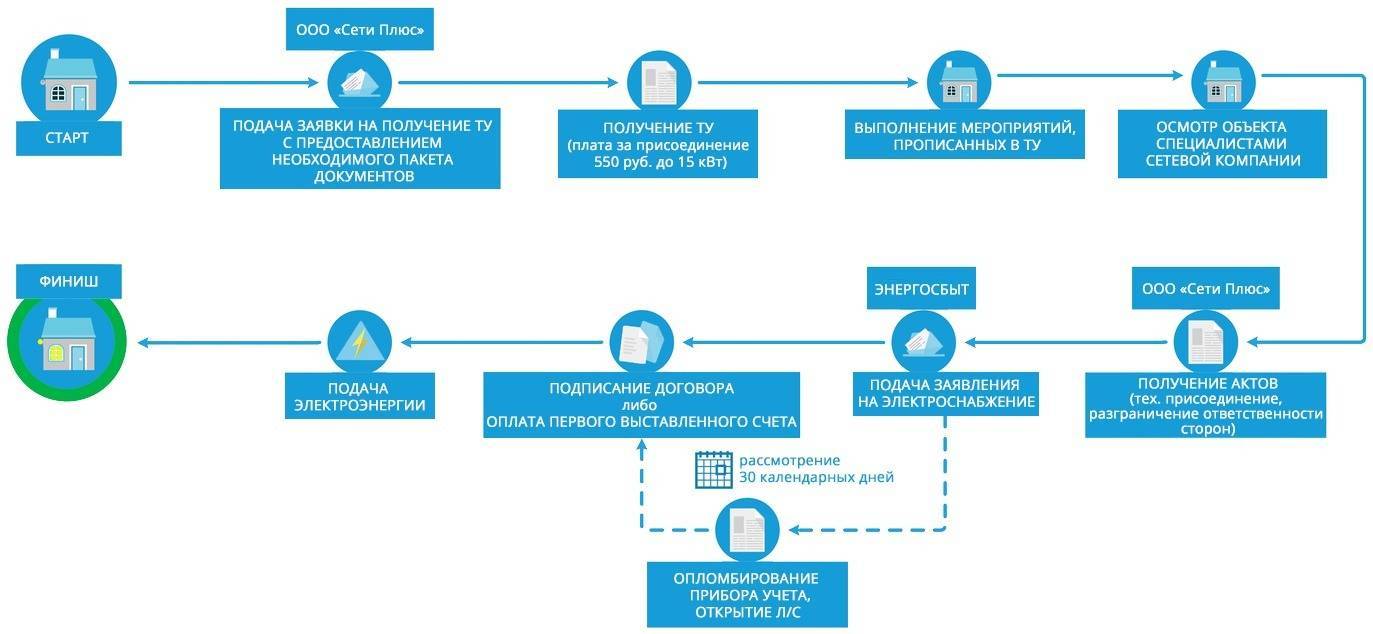

Порядок действий будущего абонента следующий:

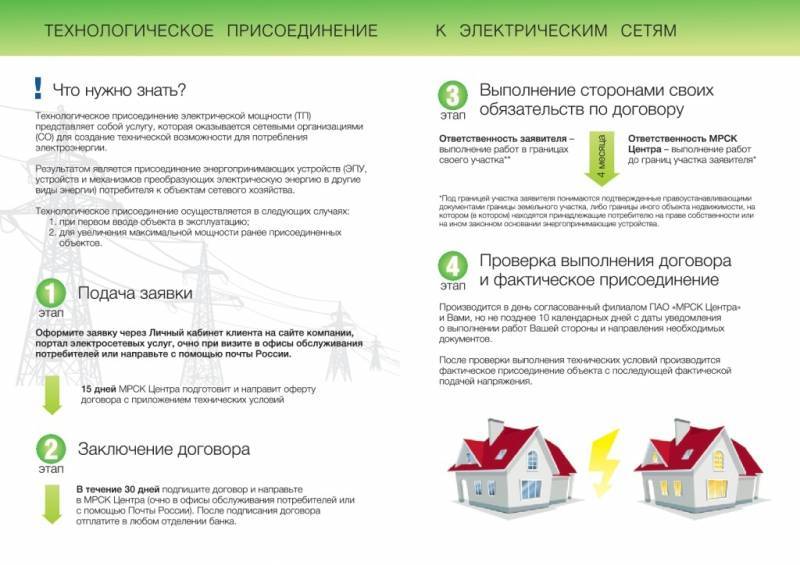

1. В электросетевую компанию подается специальная заявка по установленной форме. К этой заявке необходимо приложить копию паспорта, а также копии правоустанавливающих документов на дом и земельный участок. Кроме того, электросетевая компания обязательно потребует ситуационный план расположения энергопринимающих устройств, которые будут присоединены к электрическим сетям. При этом, если объект подключения расположен в городской черте, то масштаб плана должен быть не менее 1:2 000, а если объект расположен вне территории города, то масштаб плана должен быть 1:10 000. В число таких устройств при этом, должны быть включены все щиты и рубильники, чаще всего, на одном участке для одного дома таких объектов не будет более одного. Заявление необходимо написать в двух экземплярах, один из которых останется у абонента с отметкой о получении.
2. Электросетевая компания должна рассмотреть заявку на предоставление ТУ в течение 30 дней со дня ее получения. По истечении этого срока будущий абонент должен получить сами технические условия на подключение дома к электроэнергии и проект договора поставки электроэнергии. В условиях договора должно быть прописано обязательство нового абонента по установку индивидуального прибора учета. Отдельно надо отметить, что если условия подключения отличаются от стандартных, то электросетевая компания может отказать в согласовании ТУ или существенно пересмотреть их условия. Кроме того, в нестандартных ситуациях работают другие сроки и цены.
Надо отметить, что требование в ТУ выполнить проект на электроснабжение по планируемой мощности до 15 кВт в час, является избыточным требованием. Однако, в случае превышения этой мощности, такой проект является обязательным.
Требования к электрооборудованию подключаемого объекта
Требования, предъявляемые к счетчику потребления электроэнергии
Характеристики приборов учета, устанавливаемых на подключаемых домах, дачах и участках должны соответствовать ГОСТу 6570–96. Для жилых помещений рабочий ток прибора должен быть не меньше 30 А с классом точности от 2.0.
Все эти параметры необходимо учитывать при приобретении счетчика. Для коттеджей и частных домов необходимо приобретать прибор учета с рабочим током более 50 А, а также учитывать фазность подаваемой электроэнергии.
Требования, предъявляемые к вводно-распределительным устройствам (ВРУ)
Вводно-распределительное устройство — это электрощит с комплектом оборудования, предназначенный для управления электрическими цепями, защиты от перегрузок и так далее. ВРУ состоит из входного кабеля, системы включения/отключения подачи электроэнергии, заземления, приборов защиты УЗО и других элементов. Входной кабель укладывает в специальную гофрированную трубу, защищающую его от механических повреждений. Наружный провод должен соответствовать всем расчетным характеристикам по мощности, фазности и степени защиты от воздействия внешней среды.
Все автоматические выключатели, УЗО и другие элементы вводно-распределительного устройства, подбираются в полной зависимости от мощности потребления электроэнергии, с некоторым запасом. Элементы электрощита не должны соприкасаться с металлическим конструкциями: крышей, забором, решеткой и так далее. Монтаж силового кабеля, проходящего сквозь стену, необходимо осуществлять с использованием ПВХ-труб.
